6.4估算活动持续时间

定义:根据资源估算结果,估算完成单项活动所需工作时段数的过程。

活动持续时间估算中不包括任何时间提前量和滞后量。可以指出一定的变动区间。

由最熟悉活动的个人和小组提供输入。

[展开全文]

根据资源估算的结果

估算活动持续时间

  • 活动持续时间估算不包括任何时间提前量和滞后量
  • 可以提出一定的变动区间
  • 由最熟悉活动的个人或小组提供输入
  • 估算是渐进明细的。
  • 需要记录各种估算假设

需要考虑的因素:

  • 收益递减规律
  • 资源数量
  • 技术进步
  • 员工激励:学生综合征(即拖延症:只有在最后一刻才会全力以赴)
  • 帕金森定律:只要还有时间,工作就会不断扩展,直到用完所有的时间



风险三要素:事件、影响、概率

  • 已知-已知:应对成本
  • 已知-未知:应急储备
  • 未知-未知(未识别到的风险):管理储备,需向更高层面申请,项目经理无权管理

类比估算(也叫自上而下估算):

  • 项目早期阶段使用
  • 同类参数或指标
  • 综合利用历史信息和专家判断
  • 成本低、耗时少、准确性低

参数估算:

  • 统计关系做计算
  • 成本较低、但无法适应变化
  • 需要历史信息准确、参数容易量化、模型可按比例调整

三点估算:

  • 公式基于计划评审技术PERT
  • 最可能时间Tm
  • 最乐观时间To
  • 最悲观时间Tp

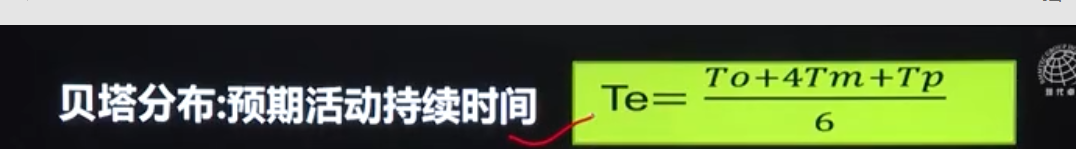

  •  默认公式:贝塔分布Te=(to+4tm+tp)/6
  • 标准差=(Tp-To)/6



储备分析:

  • 应急储备:项目经理掌握
  • 管理储备:高层掌握
  • 动态调整(渐进明细)



[展开全文]
